Reconstruction et modernisation du CH de Laval

Le Centre Hospitalier de Laval engage un vaste projet de modernisation soutenu par l’État à hauteur de 81 M€. La première phase, dédiée au nouveau plateau technique de soins aigus (22 000 m² sur 4 niveaux), renforcera l’offre de soins avec 40 lits supplémentaires, des urgences regroupées, une unité neurovasculaire, ainsi que les services femme-enfant, imagerie, réanimation et chirurgie. Ce programme vise à améliorer l’accueil, le confort et les conditions de travail. Les travaux débuteront fin 2027 pour une livraison fin 2029.

Le CH de Laval s’est engagé dans une démarche de modernisation de ses bâtiments pour mieux répondre aux besoins de santé des Mayennais et des Lavallois, améliorer les conditions d’accueil des patients, des consultants et des visiteurs, et les conditions de travail des professionnels qui exercent au quotidien. Ce programme immobilier est la traduction du projet médico-soignant de l’établissement.



Lors de sa visite le 4 juillet 2025, le Ministre de la Santé et de l’accessibilité aux soins, Dr Yannick NEUDER, a réaffirmé le soutien de l’Etat à l’investissement de 81M€ pour lancer ce projet de modernisation ambitieux. Ce projet marque une étape majeure pour le CH Laval. Il vise à améliorer l’accueil des patients, renforcer la qualité des prises en charges, et rendre l’établissement plus attractif, tant pour les usagers que pour les professionnels de santé autour d’un plateau technique repensé.

Lancement de la 1ère phase : le plateau technique de soins aigus



Le CH de Laval lance la 1ère phase de son projet de reconstruction et modernisation : le nouveau plateau technique de soins aigus.



 Ce projet ambitieux vise plusieurs objectifs :

  • renforcer l’offre de soins avec la création de nouvelles activités et l’augmentation du capacitaire (40 lits supplémentaires)
  • regrouper les filières pour des circuits cohérents et lisibles
  • un projet privilégiant le confort et le bien-être des patients et des professionnels.

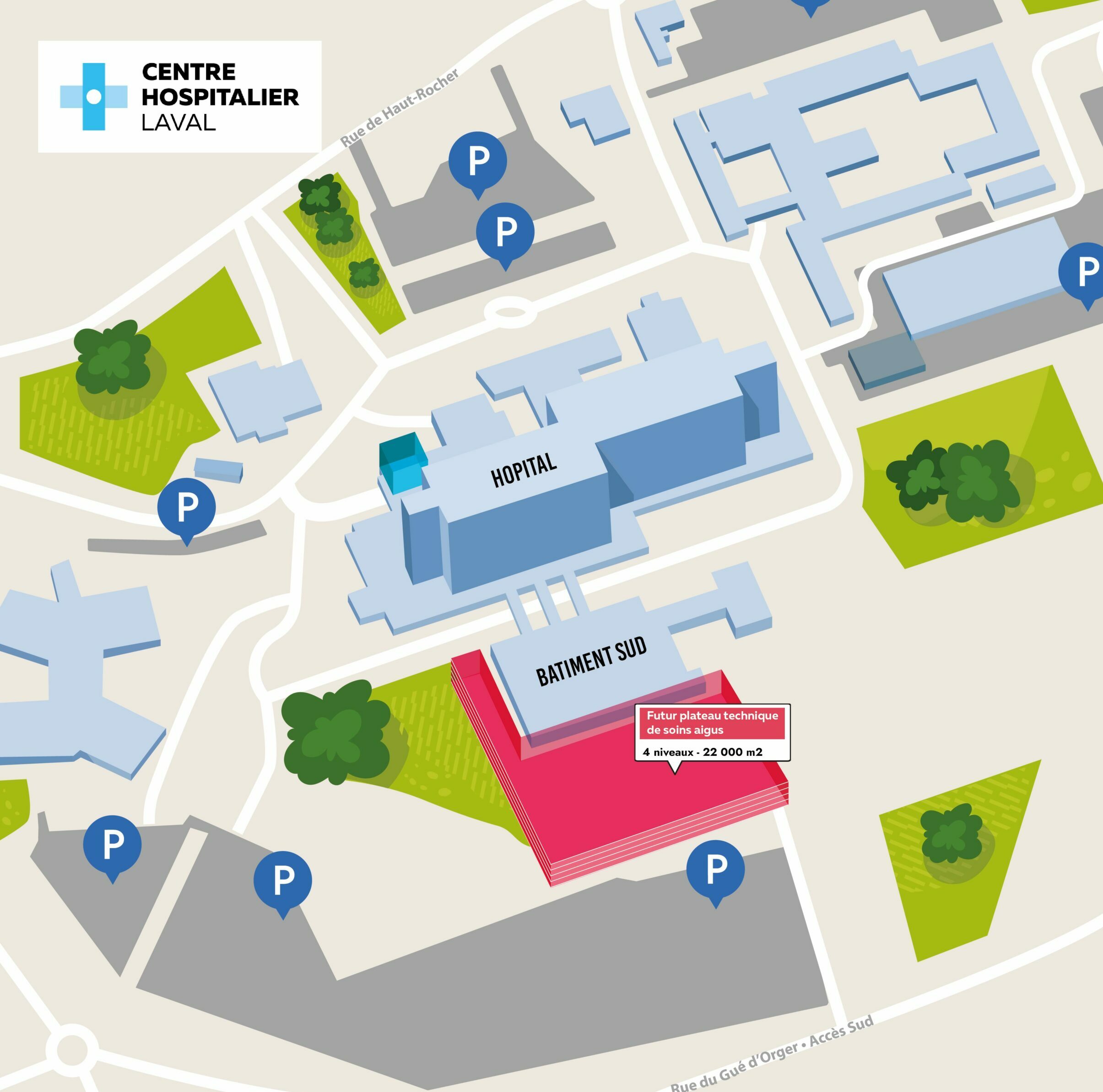

Ce futur bâtiment de 4 niveaux totalisant 22 000 m2 accueillera notamment :

  • Les urgences regroupées et redimensionnées (adultes, pédiatriques, médico-psychologiques), régulation du SAMU-SAS
  • Les services femme-enfant réunis sur un même niveau : maternité, néonatalogie, pédiatrie
  • L’imagerie médicale sur un plateau unique en lien direct avec les urgences
  • La réanimation et l’Unité de Soins Intensifs Polyvalents
  • La création d’une unité neurovasculaire
  • La chirurgie, l’anesthésie et l’unité de chirurgie ambulatoire
  • L’endoscopie
  • L’Unité de Soins de Longue Durée et l’Unité Cognitivo-Comportementale.
  • Une augmentation du nombre de lits de Soins Médicaux et de Réadaptation.



Le programme technique détaillé a été élaboré avec les équipes médico-soignantes mobilisées pour recenser les besoins et imaginer des regroupements de filières cohérents. Il a fait l’objet d’une présentation aux représentants des usagers.

Calendrier phase 1

  • Août 2025 : lancement du concours de maitrise d’œuvre
  • Novembre 2025 : sélection de 3 offres
  • Avril 2026 : choix du cabinet et du projet architectural
  • Avril 2026 à juin 2027 : travaux de conception en lien avec les professionnels de santé, réflexion et validation des configuration des locaux, des circuits, des équipements. Dépôt du permis de construire
  • Juin 2027 : lancement des marchés de travaux
  • Fin 2027 : démarrage travaux
  • Fin 2029 : réception du bâtiment.
